The One - my living place
Svi detalji projekta i tok progresa projekta. Pratite kako napredujemo.
Oktobar 2026
Ključni trenuci – oktobar 2026:
Završena finalna izolacija krova
Sistem podnog grejanja izveden na skoro polovini zgrade
Nastavljene pripreme za fasaderske radove
Nastavljeni unutrašnji instalaterski i zanatski radovi
Istovremeni radovi na spoljašnjem omotaču i unutrašnjem uređenju objekta.
Septembar 2026
Ključni trenuci – septembar 2026:
- Izvedeni radovi na izolaciji krova
- Nastavljena priprema krovnih slojeva za završne radove
- Postavljene skele duž fasadnih površina
- Nastavljene pripreme za izvođenje fasaderskih radova
- Nastavljeni unutrašnji zanatski i instalaterski radovi
Avgust 2026
Ključni trenuci – avgust 2026
- Postavljene skele na fasadnim površinama objekta
- Započete pripreme za izvođenje fasaderskih radova
- Nastavljena ugradnja spoljne stolarije
- Nastavljeni radovi na podnim košuljicama i unutrašnjim instalacijama
- Nastavljeno završavanje unutrašnjih radova
- Pripremljeni uslovi za narednu fazu – izradu fasade
Jul 2026
Ključni trenuci – jula 2026
- Nastavljena ugradnja spoljne stolarije
- Napredovali radovi na podnim košuljicama
- Privedeni kraju radovi na unutrašnjim pregradnim zidovima
- Nastavljeni radovi na unutrašnjim instalacijama
- Prostori pripremljeni za naredne završne zanatske faze

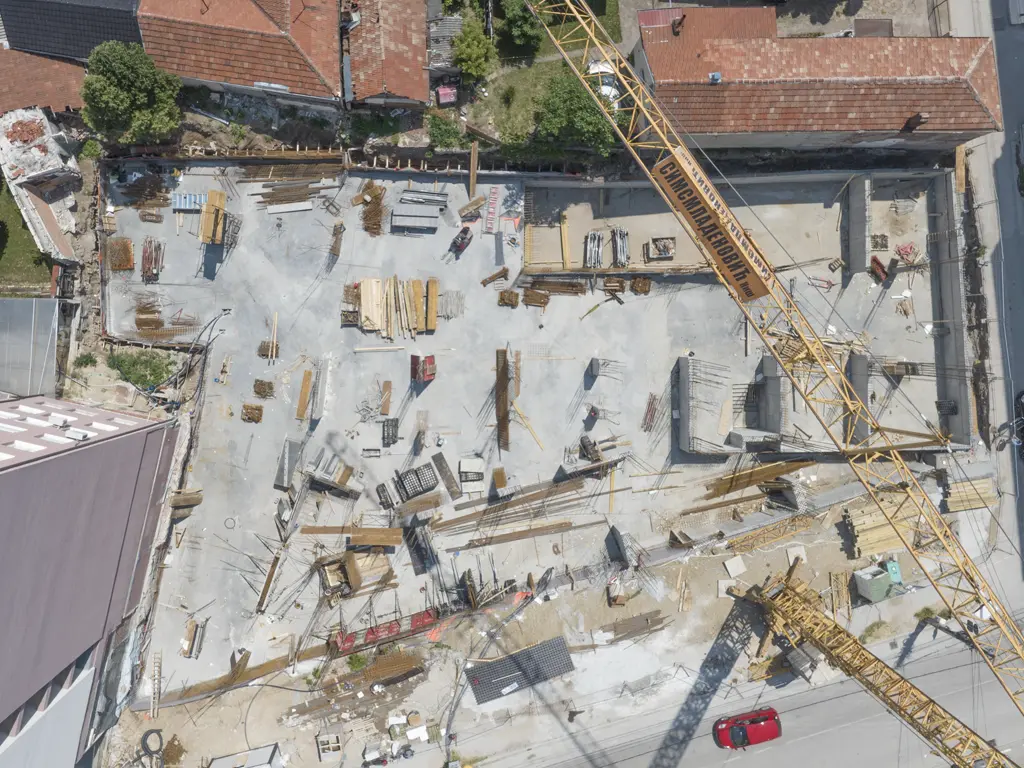

Jun 2026
Ključni trenuci – juna 2026
- Nastavljena ugradnja spoljne stolarije
- Započeta izrada podnih košuljica
- Pri kraju izvođenje unutrašnjih pregradnih zidova
- Definisan raspored svih stambenih jedinica
- Nastavak unutrašnjih zanatskih radova

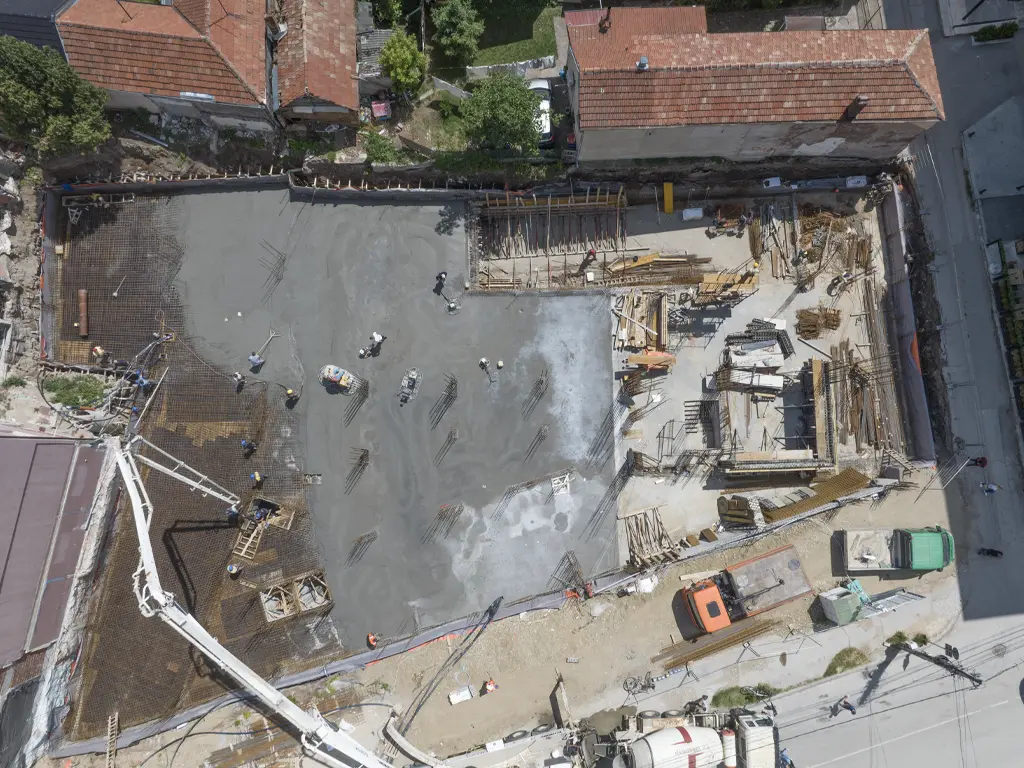

Maj2026
Ključni trenuci – maj 2026
- Započeta ugradnja spoljne stolarije
- Objekat se postepeno zatvara
- Intenzivirani unutrašnji zanatski radovi
- Nastavljeni radovi na instalacijama i pripremi završnih faza
- Gradnja se odvija u skladu sa planiranom dinamikom

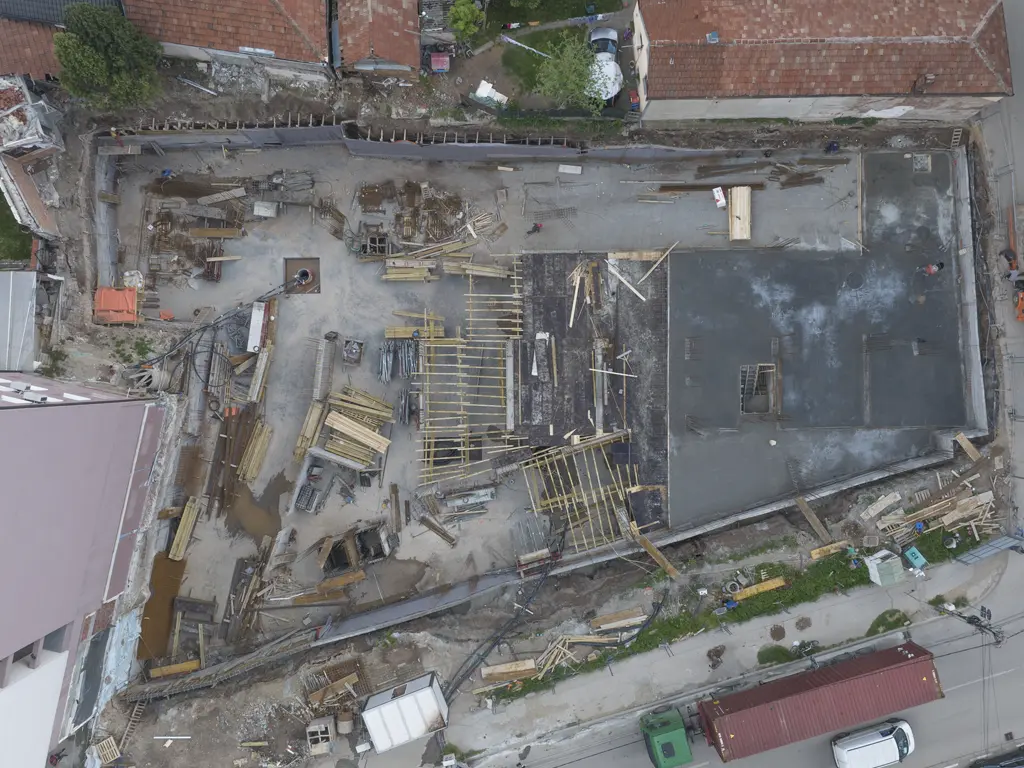

April 2026
Ključni trenuci – Aprila 2026
– Završeni svi grubi građevinski radovi
– Kompletirani konstruktivni i zidarski radovi
– Nastavljeni radovi na unutrašnjim instalacijama
– Izvršene pripreme za završne zanatske faze
– Objekat ušao u narednu fazu realizacije projekta

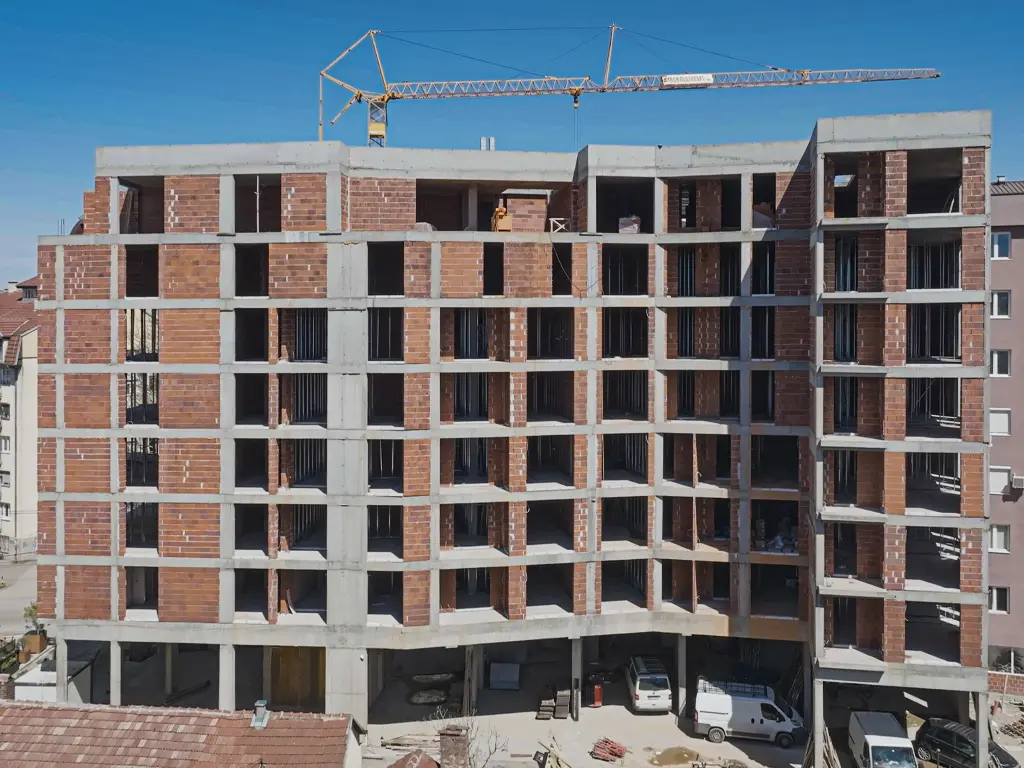

Mart 2026
- Ključni trenuci Marta:
– Završeno zidanje fasadnih zidova na svim nivoima objekta
– Izvedeni unutrašnji pregradni zidovi i definisan raspored stambenih jedinica
– Objekat konstruktivno zatvoren u smislu spoljnog omotača i unutrašnje organizacije
– Nastavak unutrašnjih radova i priprema za instalacije i fasadne sisteme

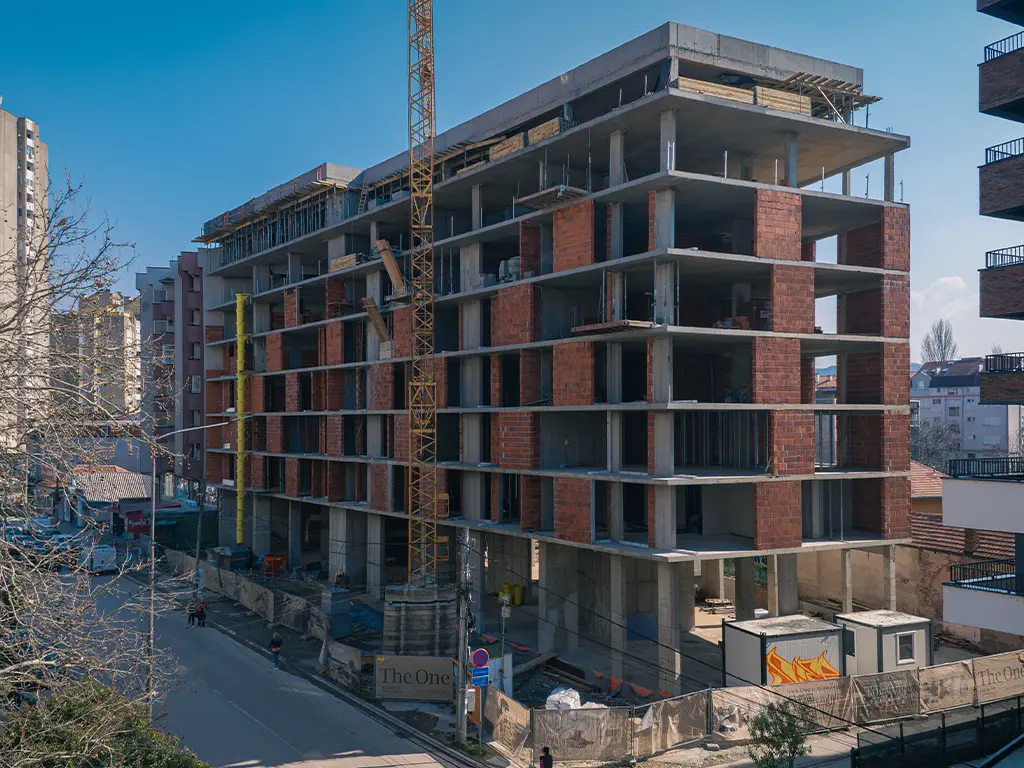

Februar 2026
Radovi na projektu The One
Ključni trenuci Februara:
– Završeni su svi konstruktivni nivoi objekta, uključujući i 8. finalni nivo
– Izvedeni su kompletni armirano-betonski radovi
– Paralelno sa završetkom konstrukcije započeti su unutrašnji radovi
Januar 2026
Radovi na projektu The One
Ključni trenuci januara:
– kompletiran sedmi i privodjenje kraju osmog nivoa konstrukcije
– završeni radovi na ploči i stubovima sedmog nivoa
– osigurana stabilnost za dalje podizanje spratova
– pripreme za betoniranje osmog nivoa
Decembar 2025
Radovi na projektu The One
Ključni trenuci decembra:
– kompletiran šesti i armatura sedmog nivoa konstrukcije
– završeni radovi na ploči i stubovima šestog nivoa
– osigurana stabilnost za dalje podizanje spratova
– pripreme za betoniranje sedmog nivoa
Novembar 2025
Radovi na projektu The One
Ključni trenuci novembra:
– kompletiran četvrti i peti nivo konstrukcije
– završeni radovi na ploči i stubovima četvrtog i petog nivoa
– osigurana stabilnost za dalje podizanje spratova
– pripreme za betoniranje šestog nivoa
Oktobar 2025
Radovi na projektu The One
Ključni trenuci oktobra:
– kompletiran treći nivo konstrukcije
– završeni radovi na ploči i stubovima trećeg nivoa
– osigurana stabilnost za dalje podizanje spratova
– pripreme za betoniranje četvrtog nivoa

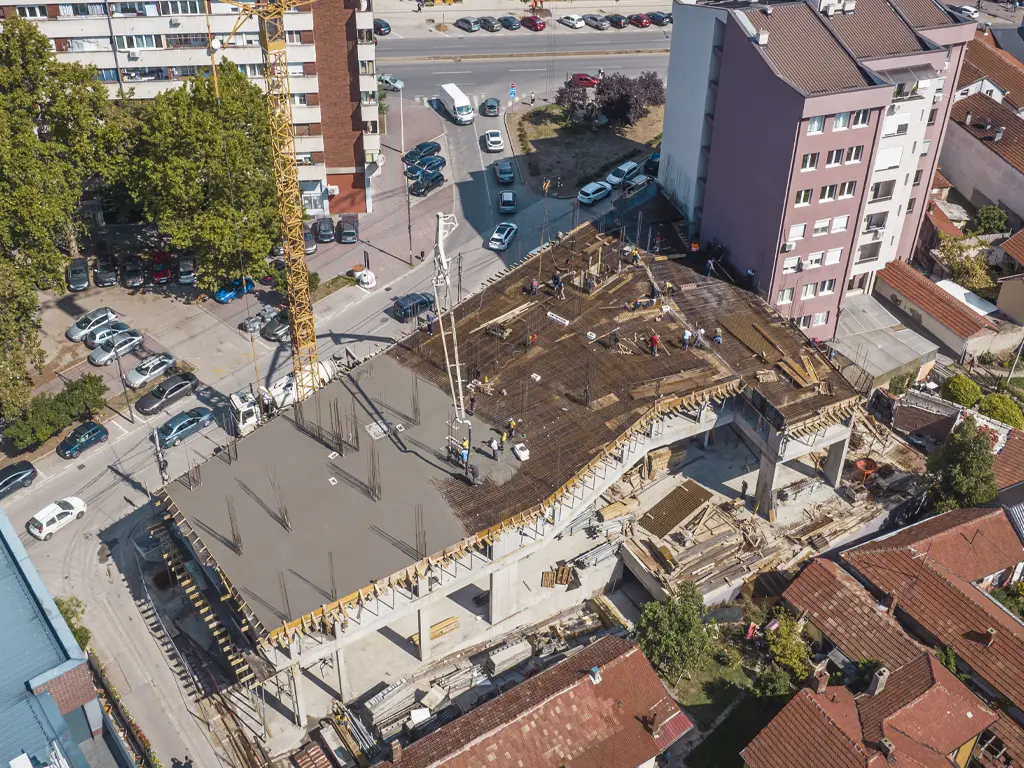

Septembar 2025
Radovi na projektu The One
Ključni trenuci septembra:
– kompletiran drugi nivo konstrukcije
– završeni radovi na ploči i stubovima drugog nivoa
– osigurana stabilnost za dalje podizanje spratova
– započete pripreme za treći nivo zgrade

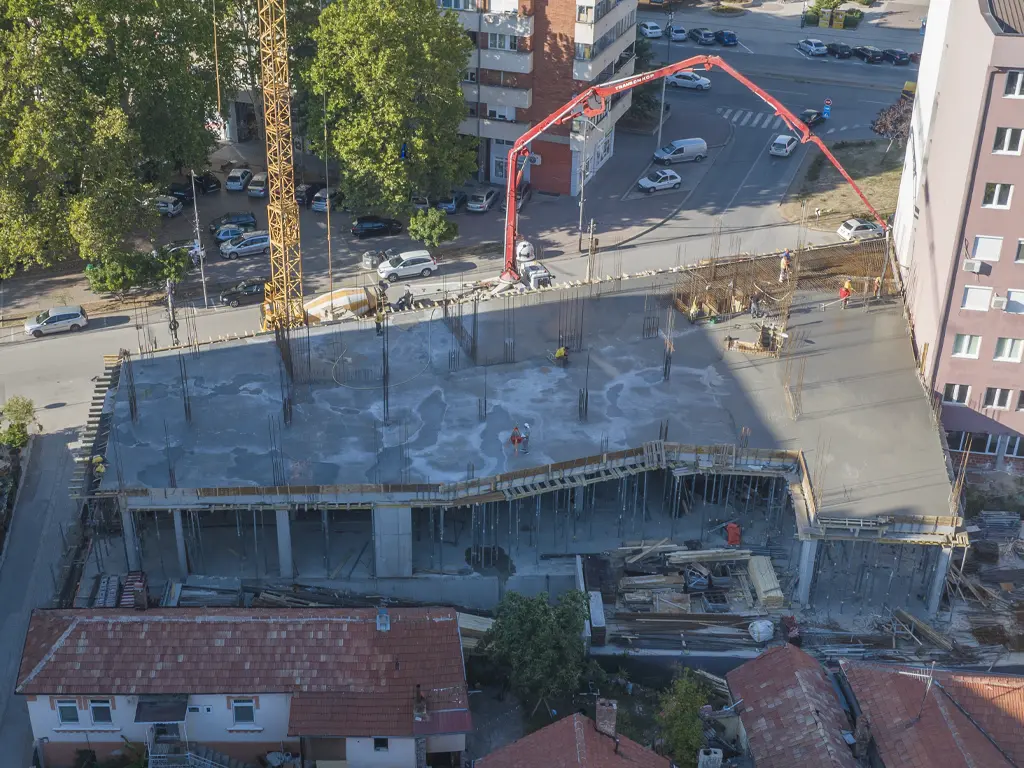

Avgust 2025
Radovi na projektu The One
Ključni trenuci avgusta:
– kompletiran prvi nivo konstrukcije
– dupla visina koja čini ovaj deo gradnje najsloženijim
– pripremljeni prostori za buduće poslovne lokale
– postavljen čvrst temelj za nastavak izgradnje stambenih spratova

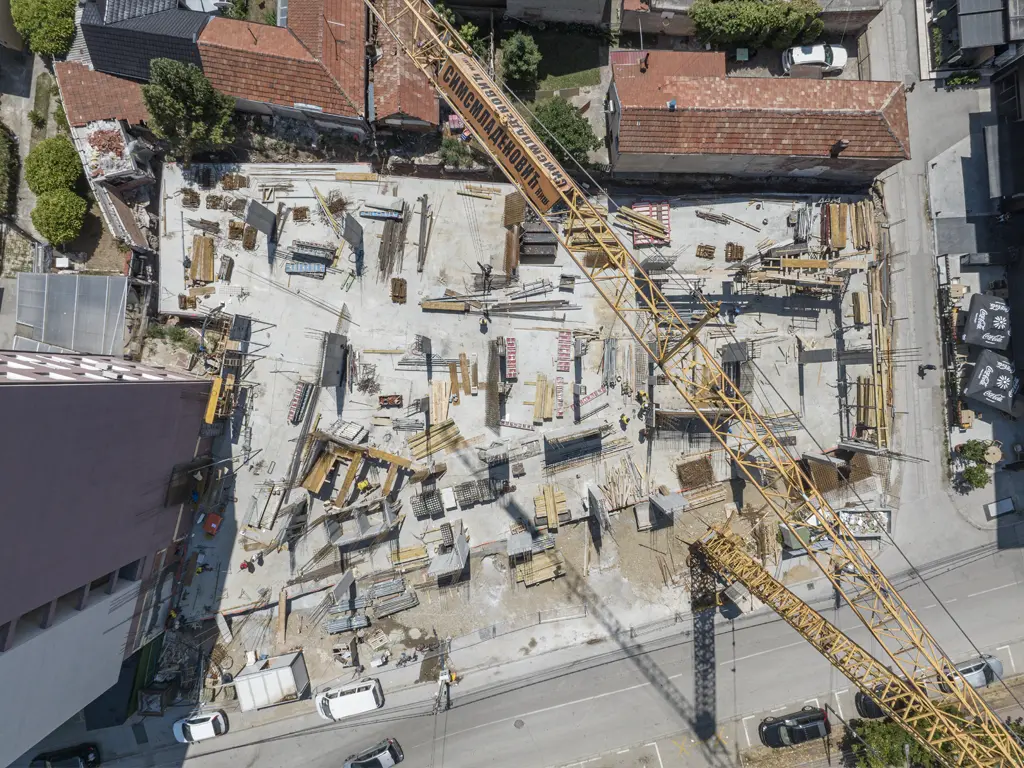

Jul 2025
Radovi na projektu The One
Ključni trenuci jula:
– kompletiran nulti nivo objekta
– završeni radovi na nivou -1
– pripreme za najkompleksniji deo izgradnje – prvi nivo

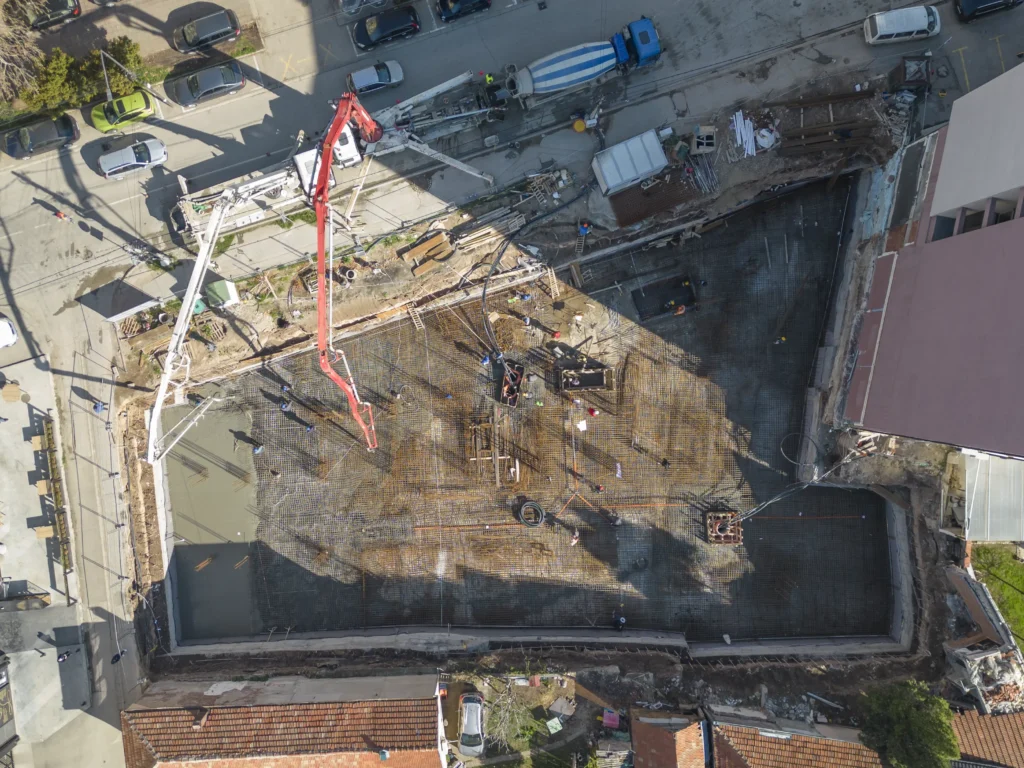

Mart 2025 Betoniranje i glačanje temeljne ploče
Radovi na projektu The One – betoniranje i glačanje prve temeljne ploče namenjene podzemnoj garaži.

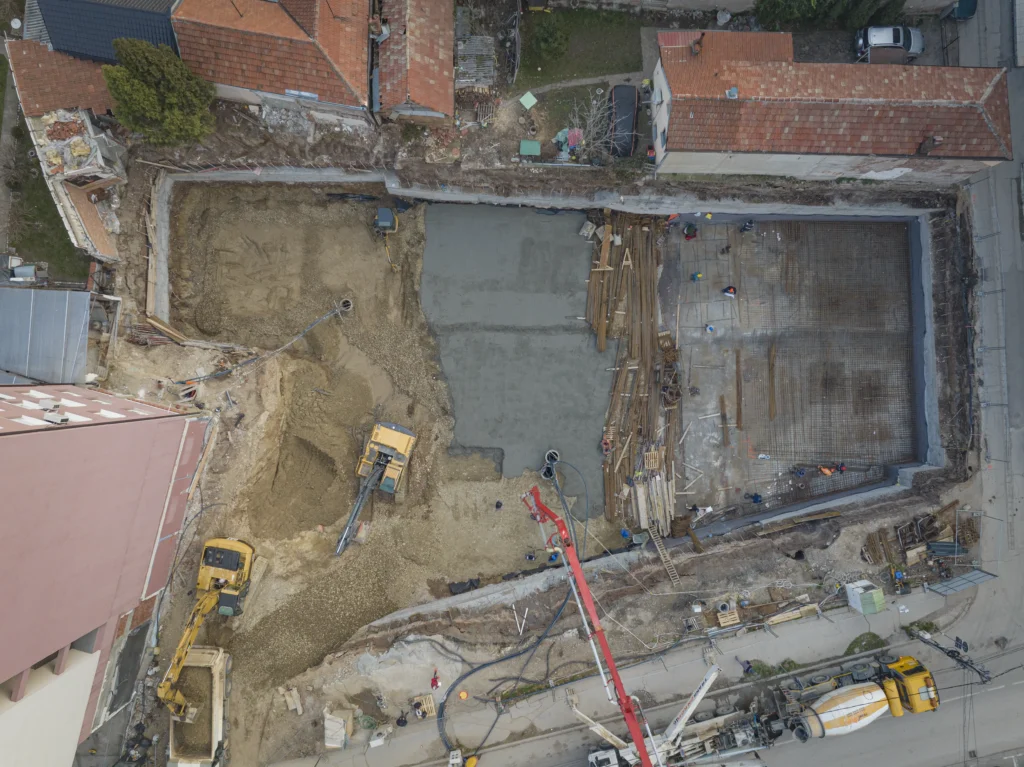

Napredak radova Februar 2025
Radovi na projektu The One – pripremni radovi za izlivanje temeljne ploče
Napredak radova Januar 2025 – Finalna faza Jet groutinga
Radovi na projektu The One ulaze u završnu fazu jet grouting-a.
Napredak radova – Jet grouting faza u toku
Radovi na projektu The One ulaze u novu fazu – primenu napredne tehnologije jet grouting-a. Ovaj ključni korak osigurava stabilnost i dugotrajnost temelja, postavljajući čvrste osnove za nastavak izgradnje. Saznajte više o prednostima ove metode!

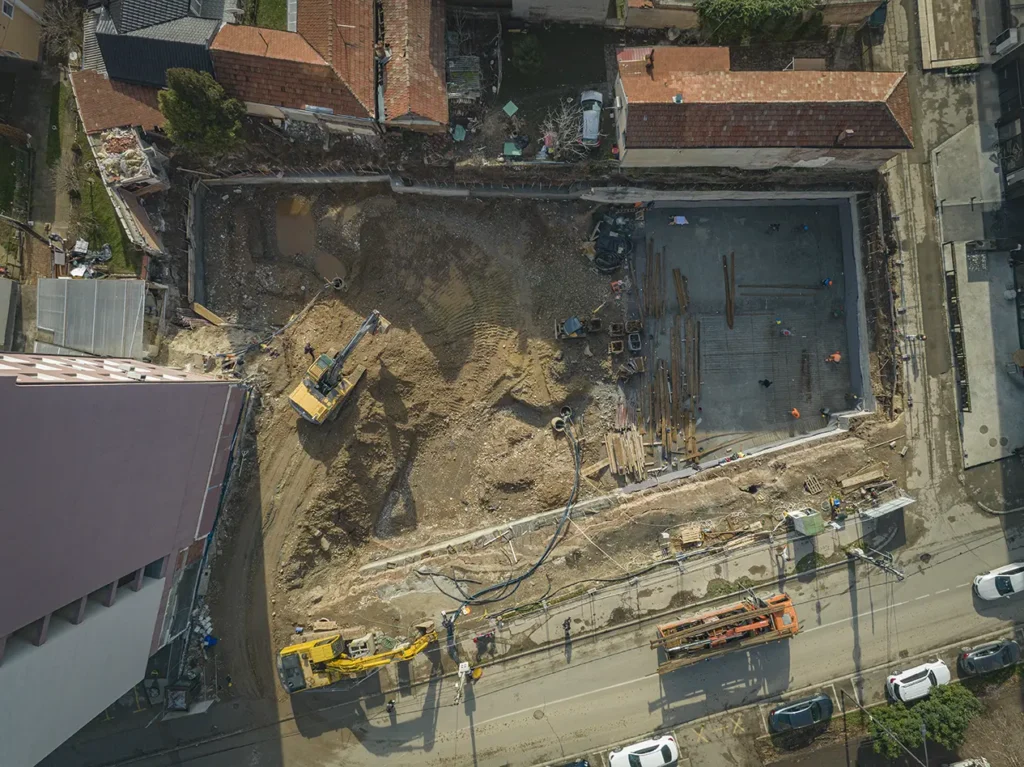

Završetak pripremnih faza
Rušenje postojećih objekata: Izvedeno uz stroge mere zaštite okoline i maksimalnu kontrolu uticaja na okolne objekte.
Vaše idealno mesto za život
Moderan arhitektonski izraz i savremeni građevinski materijali pružiće vam sigurne temelje za unapređenje kvaliteta života i to na mestu sa kog nijedna destinacija i cilj nisu daleko.
